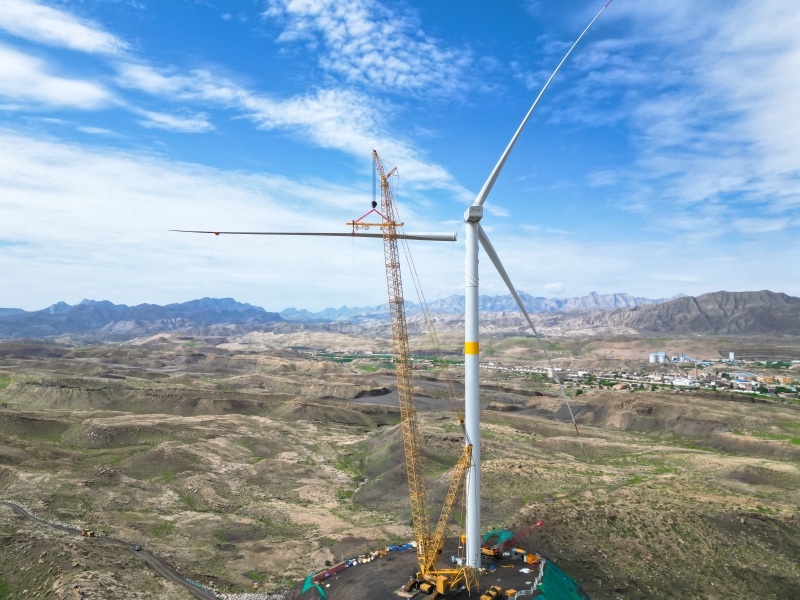

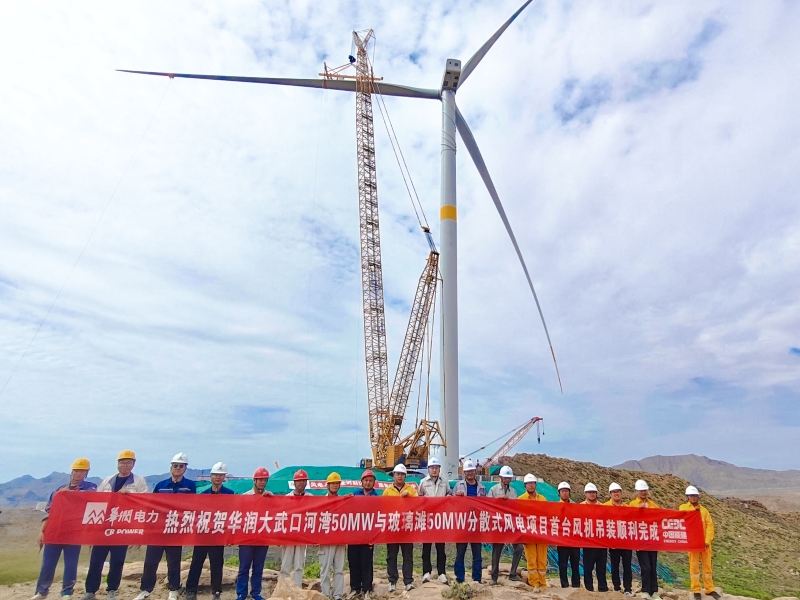

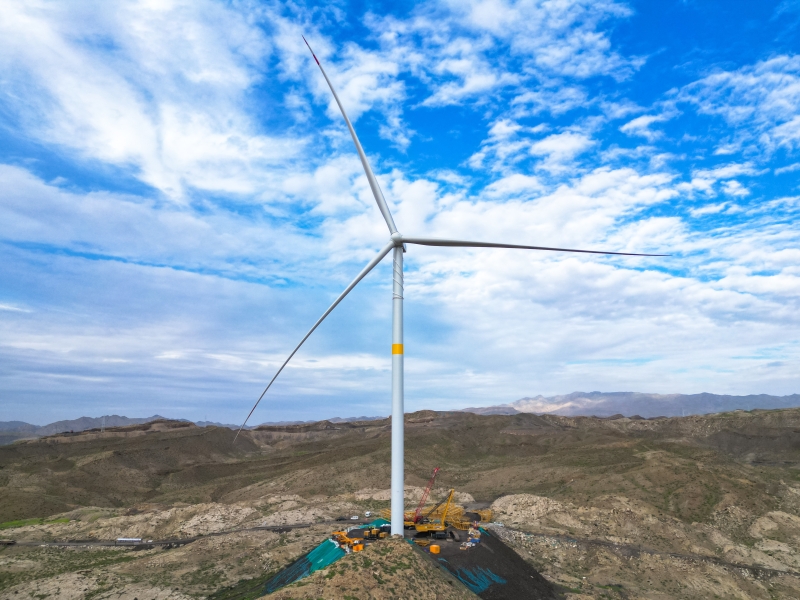

NEWS8月6日,寧夏大武口100兆瓦風電項目首臺風機順利完成吊裝。
項目位于寧夏石嘴山市大武口區河灣及玻璃灘山地,總裝機容量100兆瓦,擬安裝18臺單機容量為5.56兆瓦的風力發電機組,配套建設35千伏集電線路。此次吊裝的風機輪轂高115米,葉片長98米,整機重量達535噸,采用800噸履帶吊吊裝。
項目位于賀蘭山脈處,地質結構復雜,氣候多變。項目部積極應對,迎難而上,針對風機點位道路崎嶇、地形復雜,提前編制大件運輸及風機吊裝施工方案,統籌協調各個關鍵點,組織人員多次勘察路況,科學優化進場線路,新修擴建道路約29公里。針對夏季溫差大,蚊蟲較多,項目部及時調整施工人員的工作時間,并配備相應蚊帳和防蚊藥品,保障施工人員的日常安全。
項目部積極與當地政府、村民溝通協調,一遍遍對照圖紙,翻山越嶺勘察地形,及時更改、協調設計方案,確保施工時不破壞原有生態。
吊裝前,項目部編制《風機吊裝工程專項施工方案》,組織專家論證,加強與業主、廠家等單位的溝通協調,跟蹤設備到貨情況;并對作業人員進行安全技術交底,對起重機械、吊索具等進行專項檢查。吊裝時,項目部統一指揮協調,管理人員全程旁站監督,作業人員分工明確、互相配合,有序銜接各項工作,確保了首臺風機順利吊裝完成。
